2025年6月28日に新シリーズ「時」モデルハウスがOPENします。新規オープンにに向けて、現在順調に建築が進んでおります。

このページでは、完成までの途中経過などを進捗ご報告して参りたいと思います。 完成を楽しみにしていてくださいね。

モデルハウス「時」完成イメージ

新モデルハウス工事進捗状況

019
New
2025年4月19日(土)

今回は内部の様子をご紹介したいと思います。

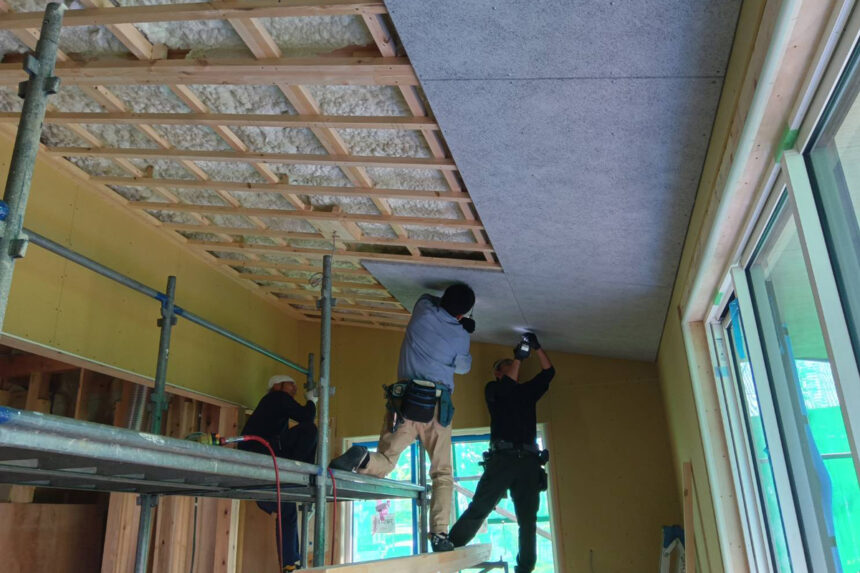

この日はメインのリビング天井に木毛セメント板を貼る作業を
応援棟梁も含めて3名で作業を進めていました。
耐火性や吸音性、防音性も高い素材で優れものですが
これがとても重いのです・・・
天井に貼るため、3人がかりで試行錯誤しながら作業を進めていました。
完成後をお楽しみに!

018
2025年4月16日(水)

外壁の工事が少しずつ進んでいます。
今回はベースは塗り壁で、一部サイディング貼りの予定です。

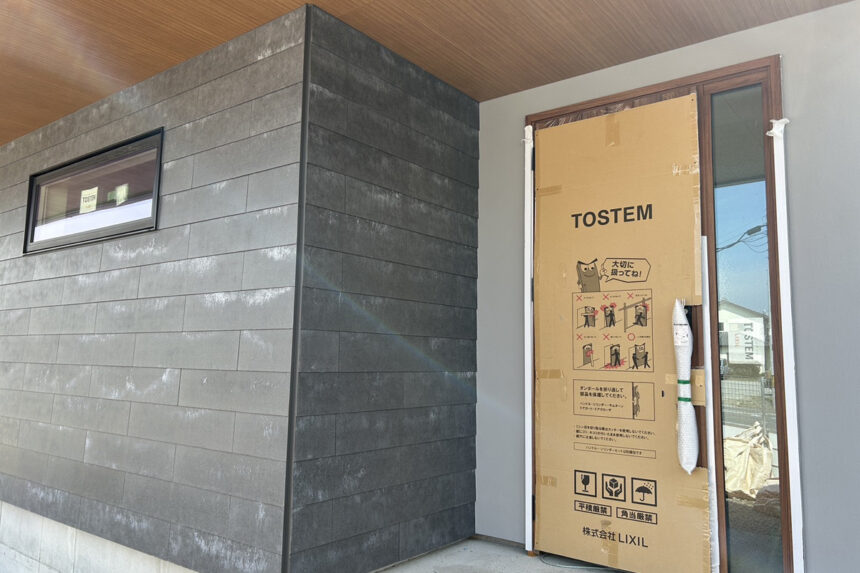

サイディング部分は完了しており、見た目はちょっとかっこいいイメージ?
内部の造作工事も着々と進んでいます!お楽しみに♪

017
2025年4月11日(金)

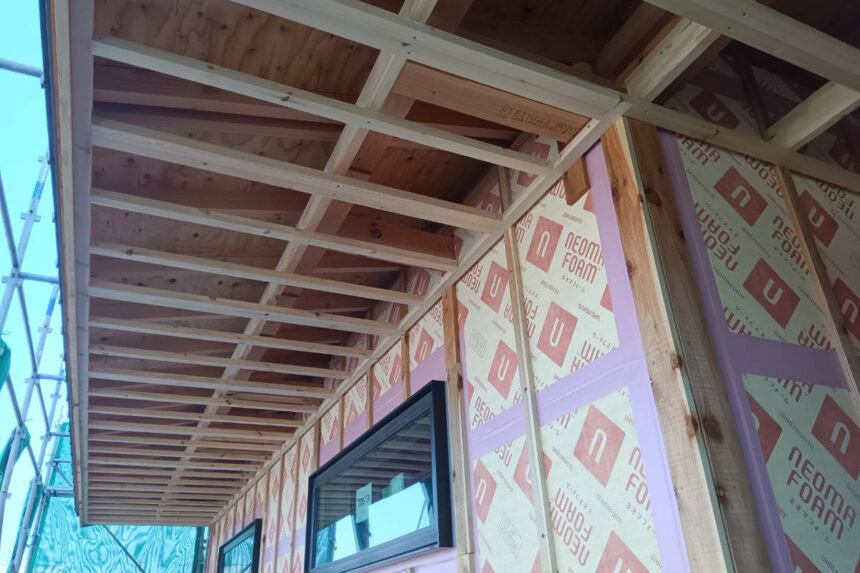

外部の軒天貼り工事が完了しました。

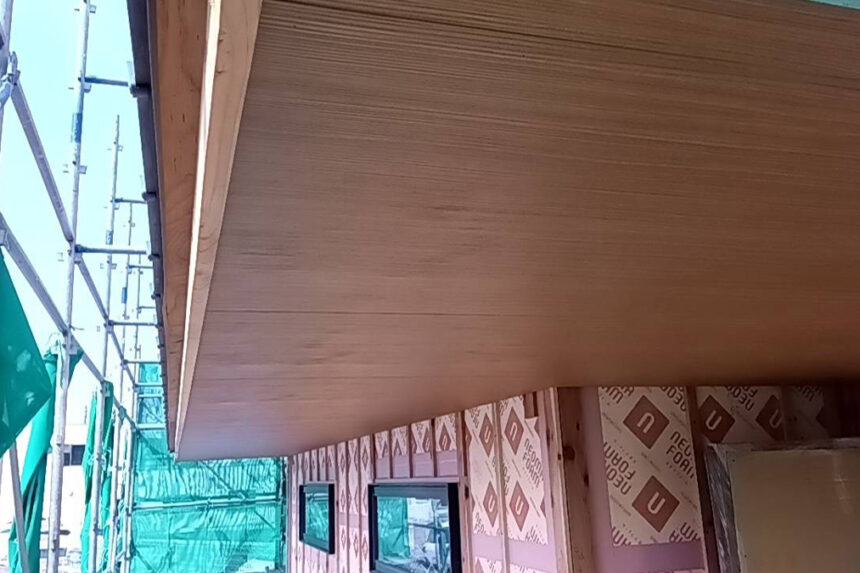

今回は木目調を使用しており、雰囲気も少し変わります。
外部はこの後、外壁工事へと進んでいきます。
内部は造作工事が着々と進められています。

016
2025年4月9日(水)

外部の軒天下地工事が完了しました。
この後、軒天取付工事に入ります。

今回は新しい商材を取り入れる予定ですので、お楽しみに♪

015
2025年4月2日(水)

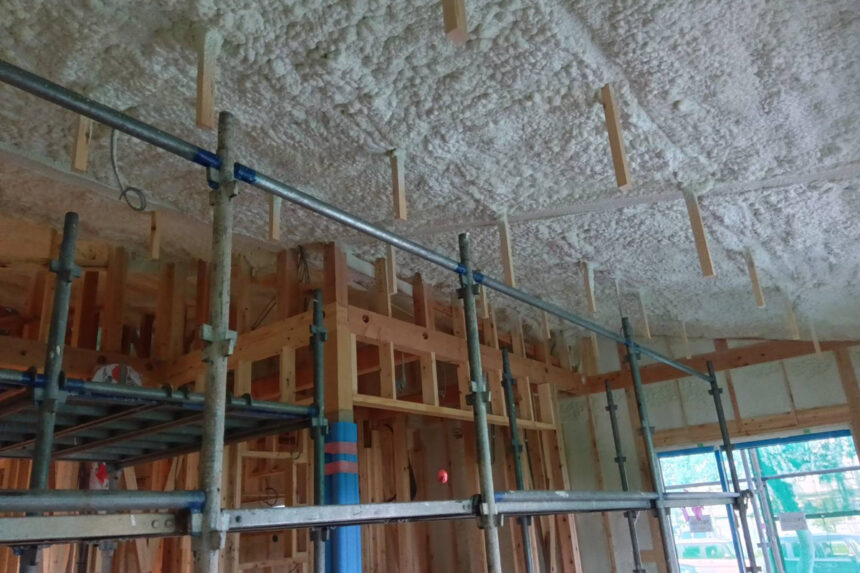

内部の吹付断熱工事が完了しました。
この後どの程度気密が確保されているのか気密測定検査を行います。

コンクスハウジングでは全棟気密検査を実施しています。

014
2025年3月26日(水)

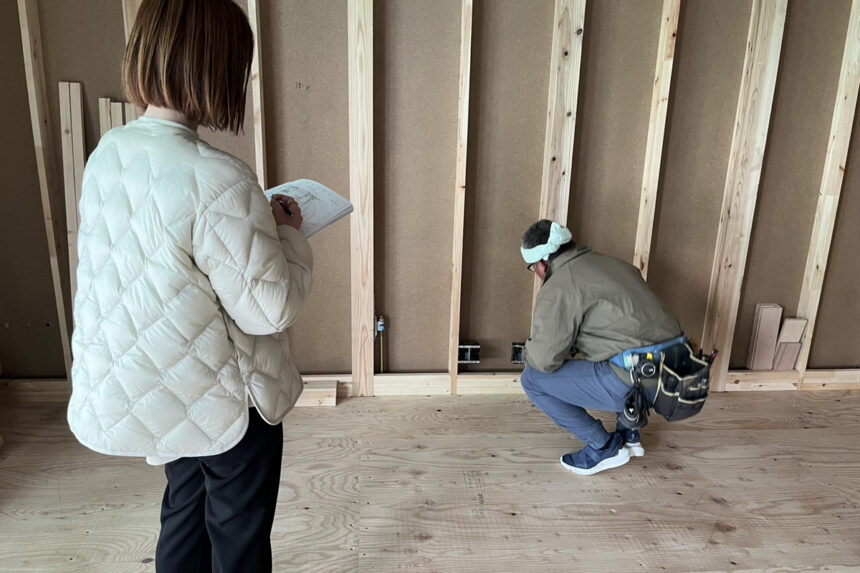

配線工事が完了するタイミングで社内確認に行ってきました。

内容確認が終わるとこの後、内部の吹付断熱工事に入ります。

013
2025年3月18日(火)

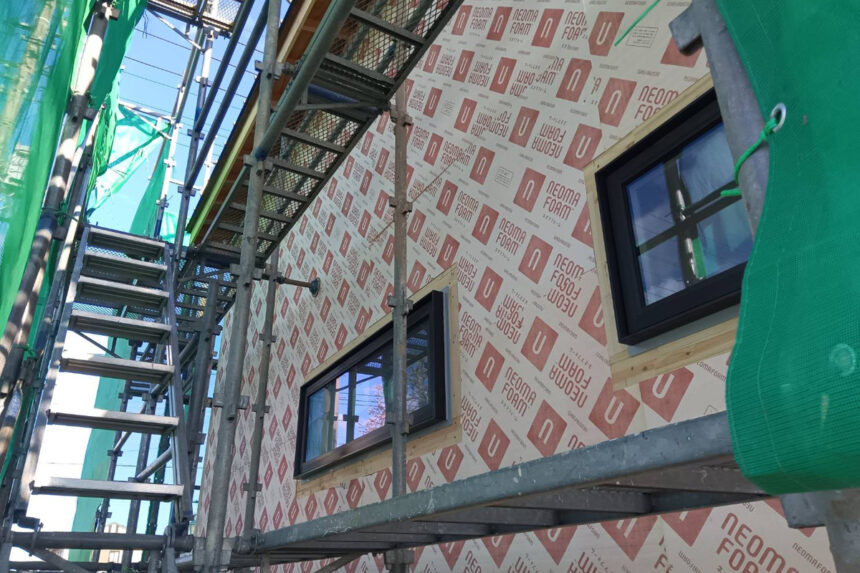

建物の外側に断熱材を貼る工事が始まりました。

これから内部は電気配線工事に入っていきます。

012
2025年3月13日(木)

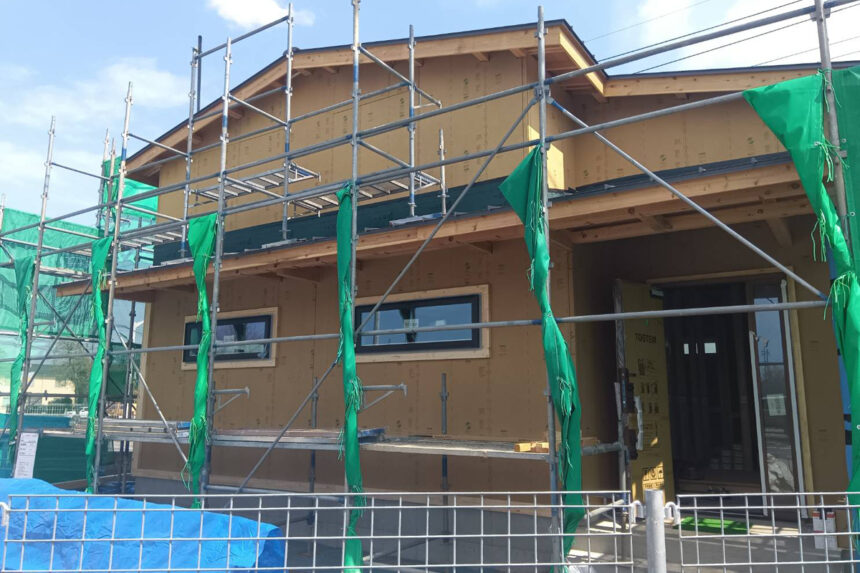

モデルハウスが上棟を迎えました。

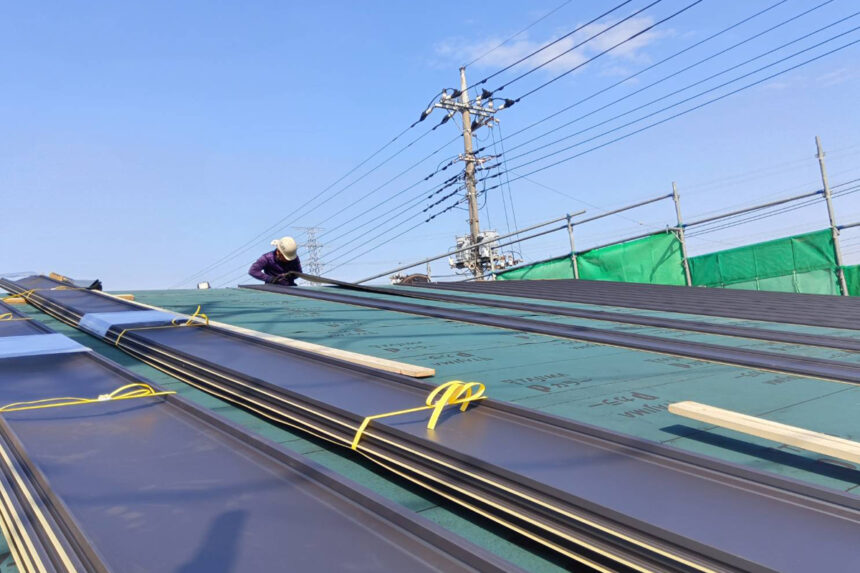

今日から屋根工事が入りました。
着々と進んでいますよ!

011
2025年2月28日(金)

モデルハウスが上棟を迎えました。
今日から屋根工事が入りました。
着々と進んでいますよ!

010
2025年2月26日(水)

モデルハウスが上棟を迎えました。

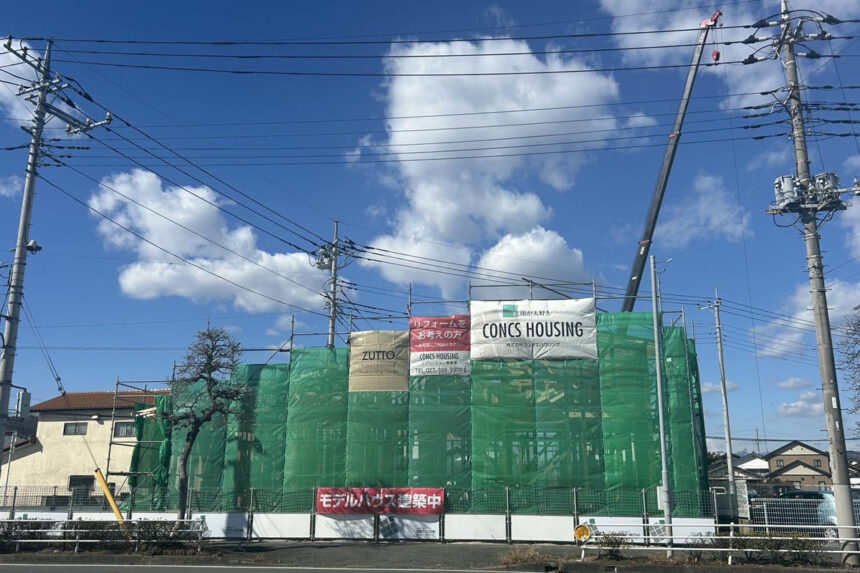

道路の反対側から写真を撮ってみましたが
幕がとても目立ちますね

風の強い日で少し心配でしたが、
無事に棟上げを終えることができました!
棟梁の方々お疲れ様でした。

進捗状況は随時更新中です。次回をお楽しみに!
